PKP znalazło sposób na wydanie 10,5 mld euro unijnych pieniędzy. Na papierze

Kolej
KolejShutterStock
29 stycznia 2014

PKP wpisały na listę inwestycji mających powstać do 2020 r. także te, które nie mają szans się do tego czasu rozpocząć.

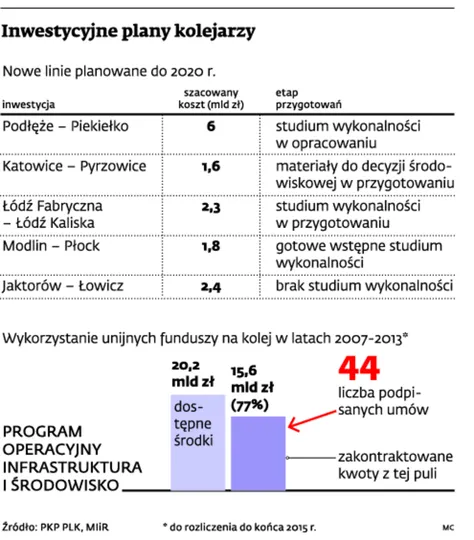

Inwestycyjne plany kolejarzy

Komisja Europejska wymusiła na Polsce, że w latach 2014–2020 pieniądze przeznaczone na drogi i kolej mają być rozdysponowane w proporcjach 50/50, podczas gdy w latach 2007–2013 na drogi trafiło ok. 80 proc. Wicepremier Elżbieta Bieńkowska ogłosiła, że planowane unijne wydatki na kolej to 10,5 mld euro w ciągu siedmiu lat.

Kolejarze mają już dziś kłopoty z przerobieniem – do końca 2015 r. – dwa razy mniejszej kwoty z budżetu 2007–2013. I wiedzą, że nowego kolejowego budżetu nie da się wydać na modernizacje. To dlatego w dokumencie implementacyjnym do strategii do 2020 r. po raz pierwszy od lat pojawiła się budowa pięciu nowych linii.

Jest wśród nich tzw. piekielna trasa, czyli linia Podłęże – Piekiełko, która skróciłaby dojazd z Krakowa do Nowego Sącza i Zakopanego oraz do Muszyny i Krynicy. W planach pojawił się łącznik Katowic z lotniskiem Pyrzowice oraz tunel z Łodzi Fabrycznej do Kaliskiej. Jest też linia z podwarszawskiego lotniska Modlin do Płocka oraz łącznik Jaktorowa na CMK z Łowiczem na magistrali E20. Łączna wartość – ponad 14 mld zł.

Odpytani przez DGP eksperci przekonują, że z powodu słabego zaawansowania przygotowań dokument jest – oprócz dwóch pozycji – listą życzeń. Dla większości z nich nie ma studiów wykonalności, a także prognoz ruchu, które uzasadniałyby zasadność wydatkowania środków.

– Być może udałoby się uzasadnić i zbudować linię lotniskową do Pyrzowic i łódzki tunel średnicowy. Linia z Modlina do Płocka to zachcianka polityczna marszałka Mazowsza Adama Struzika. Odcinek do Łowicza to bezsens, bo wcale nie skróci czasu jazdy, a wykluczy budowę kolei dużych prędkości. Do 2022 r. nie ma szans wybudować w całości górskiej linii Podłęże – Piekiełko – ocenia Robert Wyszyński, ekspert z „Rynku Kolejowego”.

– Stan przygotowań do większości z tych inwestycji jest taki, że napisano o nich w gazetach, a politycy je poparli. Kwestia czasu jest już tylko, kiedy lista się zmieni i część inwestycji wypadnie – mówi Adrian Furgalski z Zespołu Doradców Gospodarczych „Tor”.

Były członek zarządu PKP Jacek Prześluga mówi wprost: – Te linie nie powstaną do 2022 r., a niewykorzystane pieniądze trafią na drogi.

Specjalistę najbardziej dziwi łącznik z Łowiczem. – Ten pomysł pojawił się jako projekt w dokumencie rządowym, a nigdy nie był nawet konsultowany. Inwestycje były typowane na łapu-capu, bo takie było zamówienie polityczne – twierdzi Prześluga.

– Dokument implementacyjny pokazuje potencjalny portfel inwestycyjny. Wdrażamy przygotowanie większej liczby inwestycji niż przewidywana alokacja, żeby w razie ewentualnych niepowodzeń realizować pozostałe projekty z listy – twierdzi rzecznik PKP PLK Mirosław Siemieniec.

Dlaczego większości planowanych linii nie uda się zbudować – czytaj na Forsal.pl
