Termin zakończenia całości inwestycji przekopu Mierzei Wiślanej to jesień 2023 r.

Morze Bałtyckie Bałtyk przekop Mierzeja Wiślana kanał Nowy Świat

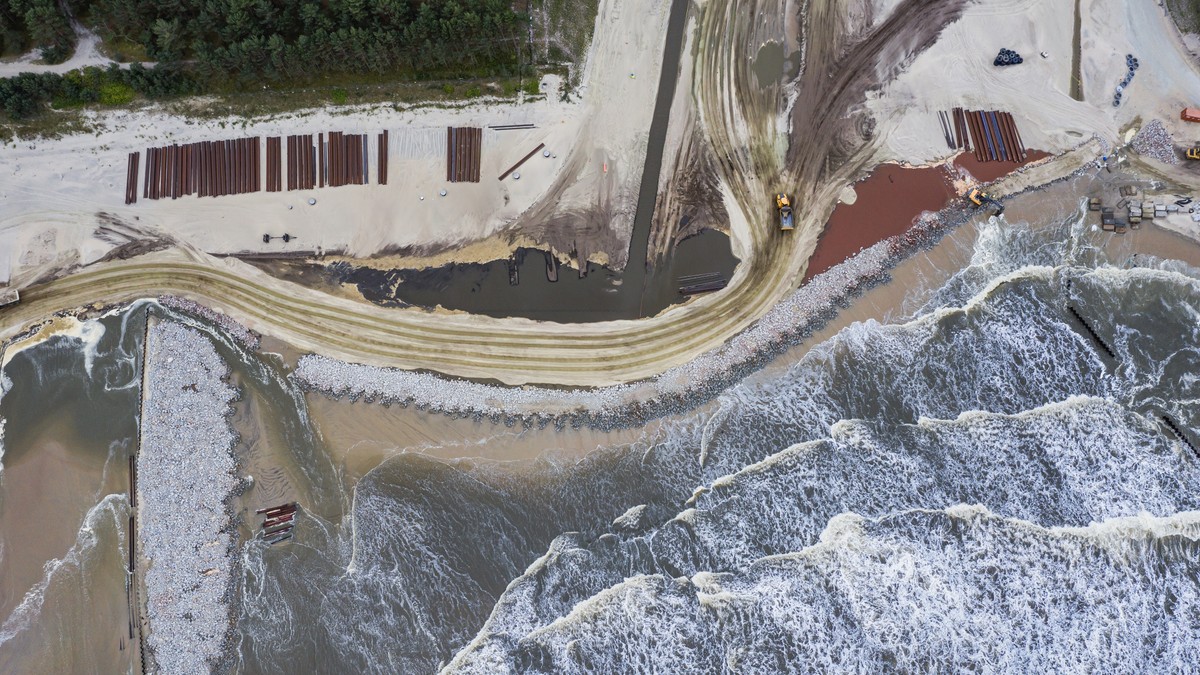

Budowa kanału żeglugowego Nowy Świat na Mierzei Wiślanedziennik.pl / Konrad Żelazowski
15 września 2022

Ostateczny termin zakończenia całości inwestycji dot. przekopu Mierzei Wiślanej to jesień przyszłego roku; wszystkie prace są prowadzone zgodnie z harmonogramem - zapewnił w czwartek w Sejmie wiceminister infrastruktury Marek Gróbarczyk. Dodał, że koszt inwestycji to ok. 1,9 mld zł.

Wiceminister Gróbarczyk mówiąc o zaawansowaniu prac wskazał, że pierwsze zadanie zostało wykonane w 100-proc. i otwarcie Kanału Żeglugowego nastąpi 17 września br.

- mówił wiceminister odpowiadając w Sejmie na pytania posłów.

Wyjaśnił, że prace w II etapie - obejmującym pogłębienie i obudowę rzeki Elbląg, budowę nowego ponad 100 metrowego mostu obrotowego w Nowakowie - są zaawansowane w 67 proc., a prace w trzecim etapie - obejmujące roboty pogłębiarskie na Zalewie Wiślanym - są zaawansowane w 29 proc.

- podkreślił wiceminister Gróbarczyk.

Wskazał, że przekop umożliwi wpływanie jednostek do 100 m długości i o zanurzeniu 4,5 m oraz szerokości 20 m i zestawy barek do 180 m.

Jak zaznaczył, "port jest w pełni przygotowany do przyjmowania jednostek oceanicznych operujących na Morzu Północnym, Bałtyku i w ruchu międzykontynentalnym". Port będzie obsługiwał operatorów w zakresie tzw. drobnicy.

Dodał, że prowadzone są intensywne prace z Zarządem Portu Morskiego Elbląg. "W zeszłym tygodniu odbyło się spotkanie, na którym ustaliliśmy zakres działań zmierzających do modernizacji portu w Elblągu. Przygotowaliśmy na ten cel w pierwszym etapie 100 mln zł. Będzie on wymagał podjęcia zgód właścicielskich jak i wykonania wszelkich prac związanych z wyceną spółki i strategią" - mówił.

Wyjaśnił, że "nie ma planów związanych z nacjonalizacją elbląskiego portu", a ustalenia i inwestycje w port mają się odbywać na zasadzie kompromisu przy zgodzie miasta, operatorów i Skarbu Państwa.

Jego zdaniem inwestycja będzie oddziaływać na wszystkie porty Zalewu Wiślanego a już teraz trwają prace w portach Fromborku czy Nowej Pasłęce.

- poinformował wiceminister Gróbarczyk.

Wskazał, że nowa droga wodna oznacza suwerenność i zerwanie z uzależnieniem od Rosji; jest także ważna pod względem bezpieczeństwa i rozwoju gospodarczego regionu.

- dodał.

Jak wskazał, trwają prace związane z uzgodnieniem wspólnych inwestycji z Zarządem Miasta, w ramach których mają być stworzone nowe powierzchnie przeładunkowe, przede wszystkim składowania węgla. Przypomniał, że w ub.r. przeładunki w porcie elbląskim wyniosły 2 mln ton. Wynikało to z transportu materiałów na budowę kanału żeglugowego.

W czwartek dyrektor Urzędu Morskiego w Gdyni Wiesław Piotrzkowski mówił w Radiu Olsztyn, że najtrudniejszym elementem w budowie kanału żeglugowego były prace wykonywane na połączeniu lądu z morzem. Chodzi o port osłonowy od strony Zatoki Gdańskiej, gdzie są dwa falochrony: wschodni o długości ponad 1 tys. m i zachodni o długości 540 m. "To są skomplikowane budowle hydrotechniczne, wymagające wykonania ścianki szczelnej, a następnie obudowy poprzez kamień hydrotechniczny narzutowy, którego użyto 540 tys. ton" - powiedział.

Podkreślił, że po raz pierwszy w Polsce zastosowano technologię wykończenia falochronów przez x-bloki plus. "Każdy x-blok plus ma swój numer i jest posadowiony w tym miejscu, w którym być powinien. Sporządzona jest mapa tych elementów" - wyjaśnił.

Dodał, że urobek pochodzący z wykopywania kanału trafia na sztuczną wyspę o powierzchni 180 ha na Zalewie Wiślanym.

W sobotę, 17 września, otwarta zostanie nowa droga wodna łącząca Zalew Wiślany z Zatoką Gdańską. Dzień później kanał będzie ogólnodostępny dla jednostek pływających.

Całkowita długość drogi wodnej z Zatoki Gdańskiej przez Zalew Wiślany do Elbląga to prawie 23 kilometry w tym samo przejście przez Zalew Wiślany wynosi nieco ponad 10 kilometrów, na rzece Elbląg – także ponad 10 kilometrów, a pozostałe ok. 2,5 km to odcinek, na który złożą się śluza i port zewnętrzny oraz stanowisko postojowe. Kanał, jak i cały tor wodny będą miały docelowo 5 m głębokości.(PAP)
